綿遂內鐵路遂寧段三電遷改一標項目35kV及以上電力線路遷改圓滿竣工

時間:2025年12月15日????作者:劉 帆????點擊量:

  (四川遂寧訊)12月15日,隨著220kV雙萬東西線一次性送電成功,標志著綿遂內鐵路遂寧段三電遷改一標項目35kV及以上電力線路遷改工程圓滿竣工。該標段成為綿遂內鐵路全線率先完成高等級電力線路遷改的標段,為站前工程順利推進掃清了關鍵障礙。

  公司承建的一標段正線全長41.44公里,遷改任務涵蓋電力遷改125處、通信遷改198處、給排水管道遷改41處、燃氣管線遷改及防護79處。其中,高等級電力線路遷改涉及3處35kV、3處110kV和1處220kV線路,施工難度大、標準要求高。

  為確保工程按期完工,項目團隊直面高等級電力線路遷改“標準嚴、手續繁、停電窗口期短”等多重挑戰,周密策劃、精心部署,緊密對接站前單位施工需求,科學倒排工期;主動加強與地方政府、業主、監理、設計及產權單位的溝通協調,通過多輪研討持續優化遷改方案,確保方案兼具科學性、合理性與經濟性。為最大限度降低停電對電網穩定運行的影響,項目團隊超前謀劃,精準鎖定有效停電窗口期,不斷優化施工組織方案,采用分段施工、多作業面同步推進的模式,大幅提升作業效率,保障遷改任務在窗口期內高效完成。

  針對國網公司提出的各項技術要求,項目團隊反復磋商論證,逐一敲定技術方案與遷改路徑;在青苗賠償和用地協調工作中,項目人員深入田間地頭開展政策宣講,積極爭取群眾理解與支持;項目依托數字化管理平臺實時跟蹤進度,并設立協調專班,高效破解審批堵點與路徑難題。施工過程中,項目團隊始終堅守“安全第一、質量為本”原則,建立全過程安全質量管控體系,嚴格執行標準化作業流程,強化現場巡查與隱患排查力度,確保每一道工序均符合規范要求。最終,項目僅用3個月便高效完成7處35kV及以上電力線路遷改任務,實現安全“零事故”、質量“零缺陷”的目標,獲得地方政府、建設單位及產權單位的一致肯定。

  綿遂內鐵路是國家《中長期鐵路網規劃》及《成渝地區雙城經濟圈多層次軌道交通規劃》重點工程,也是四川省主導投資的第三條高速鐵路。其中,綿陽至遂寧段正線長約136公里,設計時速250公里,新建車站4座。項目建成后,將與成達萬高鐵實現高效銜接,進一步織密成渝地區互聯互通的高效鐵路網,為區域經濟社會高質量發展注入強勁。

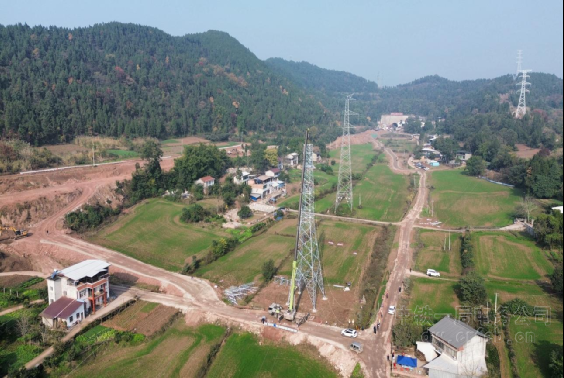

  鐵塔組立

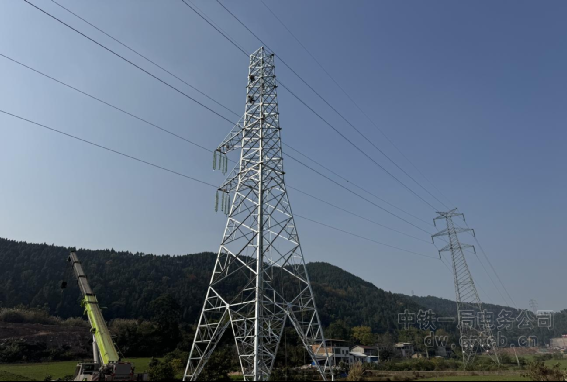

  附件安裝

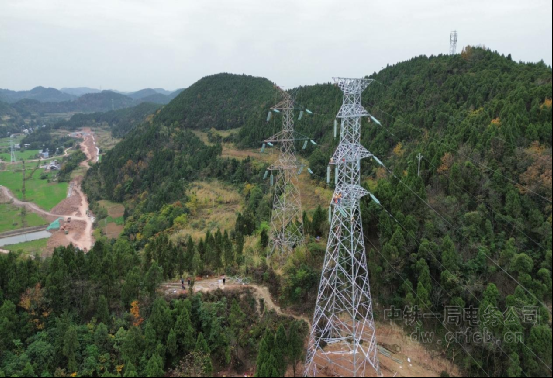

  緊線作業

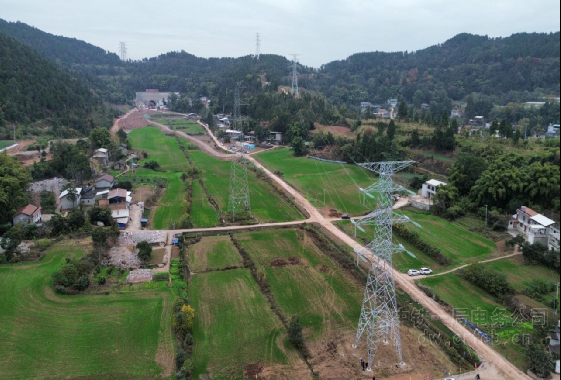

  遷改完成
